Náklady na dokončenie stavby: prečo nestačí odpočítať zaplatené faktúry

Polovica rozpočtu bola zaplatená. Znamená to, že na dokončenie stačí druhá polovica? Nie nevyhnutne. Zaplatené faktúry ukazujú, koľko peňazí už odišlo. Nehovoria však samy o sebe, koľko práce zostáva, čo sa zmenilo ani ktoré práce ešte nie sú vyfakturované. Na odhad dokončenia potrebujete tieto údaje spojiť.

Kontrola nákladov na dokončenie rozostavaného bytového projektu – ilustračná scéna CISARIUS.
Ilustračná scéna vytvorená pomocou AI. Nezobrazuje konkrétny projekt CISARIUS.
Modelové zostávajúce výdavky 850 tisíc eur oproti zdrojom 750 tisíc eur.
Vlastný zjednodušený model. Rozsah položiek sa nesmie prekrývať.

Začnite jedným dátumom a rovnakým rozsahom

Určte deň, ku ktorému sa porovnávajú práce, faktúry a úhrady. Zároveň stanovte, či hovoríte iba o stavebných nákladoch alebo o celom projekte vrátane projektantov, financovania, predaja a ďalších výdavkov. Všetky sumy musia používať konzistentný režim DPH; tento model dane samostatne neposudzuje.

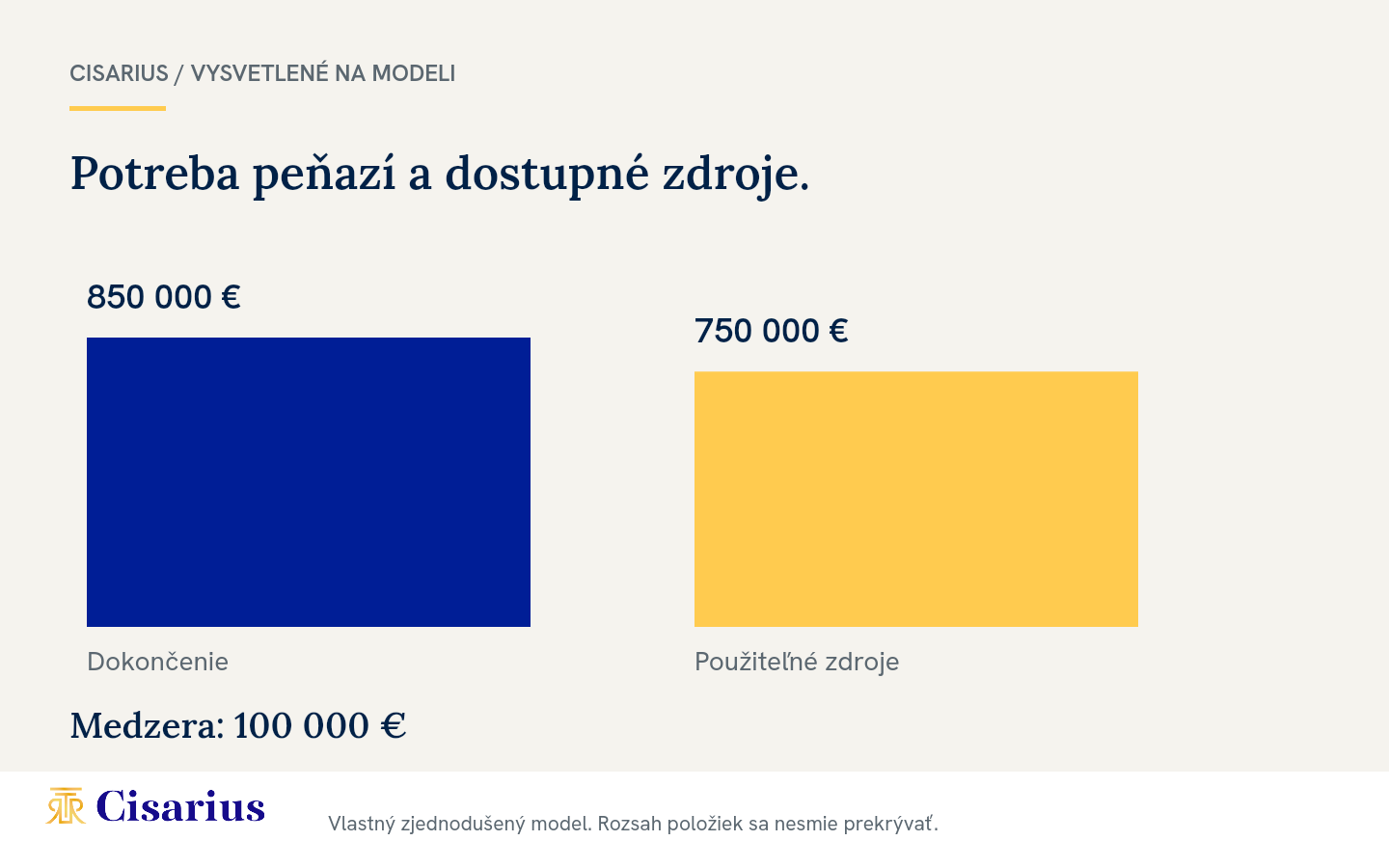

Model: na dokončenie treba 850 000 €, k dispozícii je 750 000 €

Predpokladajme, že zostávajúce peňažné výdavky tvoria štyri vzájomne sa neprekrývajúce položky: už vykonané a zatiaľ nezaplatené práce 150 000 €, budúce zazmluvnené práce 500 000 €, zatiaľ nezazmluvnený zostávajúci rozsah 120 000 € a osobitná rezerva 80 000 €. Spolu ide o 850 000 €.

Projekt má použiteľnú hotovosť 100 000 € a ďalšie čerpanie 650 000 €, pri ktorom sú pre model splnené podmienky dostupnosti. Proti potrebe 850 000 € stojí 750 000 € zdrojov: medzera je 100 000 €. Budúce predaje do zdrojov nezapočítavame, kým nepoznáme ich použiteľnosť a termín prijatia peňazí.

Kde vzniká dvojité započítanie

Ak už položka budúcich prác obsahuje schválený dodatok, nesmie sa rovnaký dodatok prirátať ešte raz v samostatnom zozname zmien. Podobne treba rozlíšiť účtovné náklady a ešte potrebné platby. Dokončená, ale nezaplatená práca môže byť už zaúčtovaným nákladom, hoci peniaze za ňu ešte len odídu.

Začnite pôvodným rozpočtom, pridajte schválené zmeny a vysvetlite aktuálny odhad celkových nákladov. Potom samostatne určte, koľko z nich ešte treba zaplatiť. Tak sa dá vysvetliť, prečo sa technický a bankový report líšia bez toho, aby jeden musel byť chybný.

Čo aktualizovať každý mesiac

  • Rozsah zostávajúcich prác potvrdený technickou kontrolou.
  • Neuhradené záväzky vrátane zadržaných platieb.
  • Schválené aj otvorené zmeny, každú s jasným stavom.
  • Odhad nezazmluvnených položiek a platnosť ponúk.
  • Rezervu, dostupné zdroje a termíny, keď môžu chýbať peniaze.
